Deckensanierung der Wössinger Straße im Bereich der Sportanlagen und Lebensmittelmärkte – Informationen zur Verkehrsführung

Die Bauarbeiten zur Erneuerung der Fahrbahndecke der Wössinger Straße zwischen dem Bauhof der Gemeinde und der Einmündung zur Karlsruher Straße (Bahnunterführung) sowie der Zufahrt Bäderäcker sind derzeit in der Umsetzung.

Zusätzlich zur Deckensanierung wird ein neuer Gehweg bis zum Baubetriebshof neu hergestellt werden.

Die jeweiligen Bauabschnitte können der nachfolgenden Planskizze entnommen werden, diese ist auch unten als Bild in der Bildergalerie und als PDF zum Download bereitgestellt.

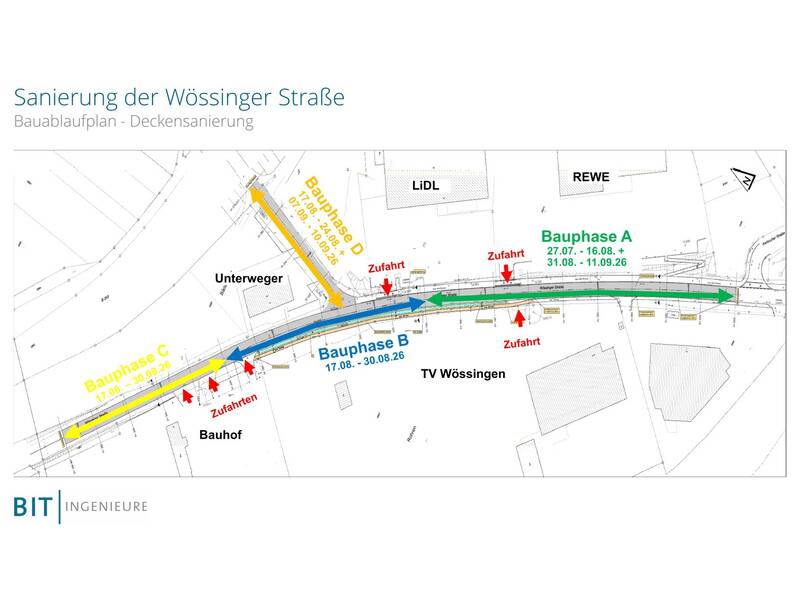

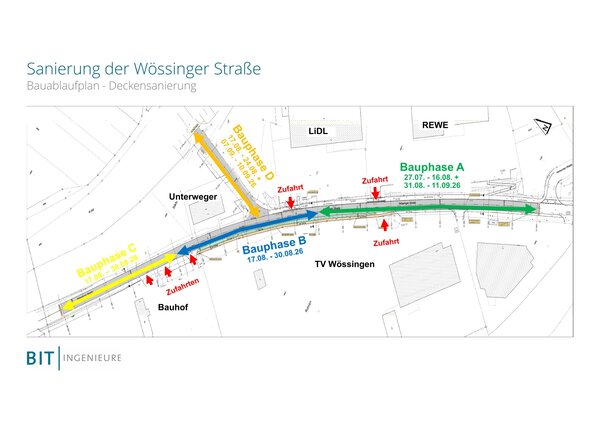

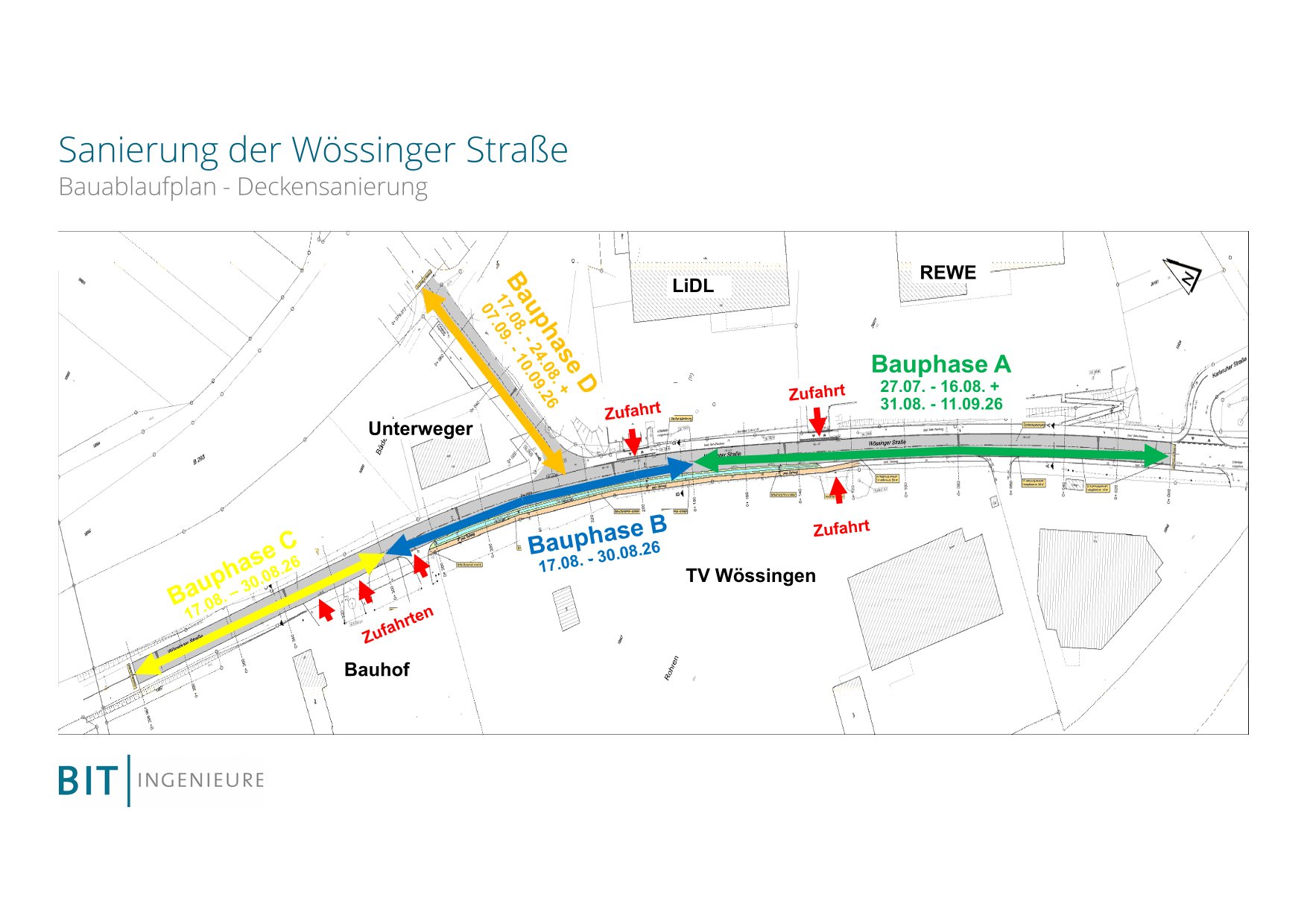

Der Bauablaufplan zeigt die Sanierung der Wössinger Straße in mehreren Bauphasen (A bis D) mit unterschiedlich markierten Zufahrten und Zeiträumen.
© Gemeinde Walzbachtal

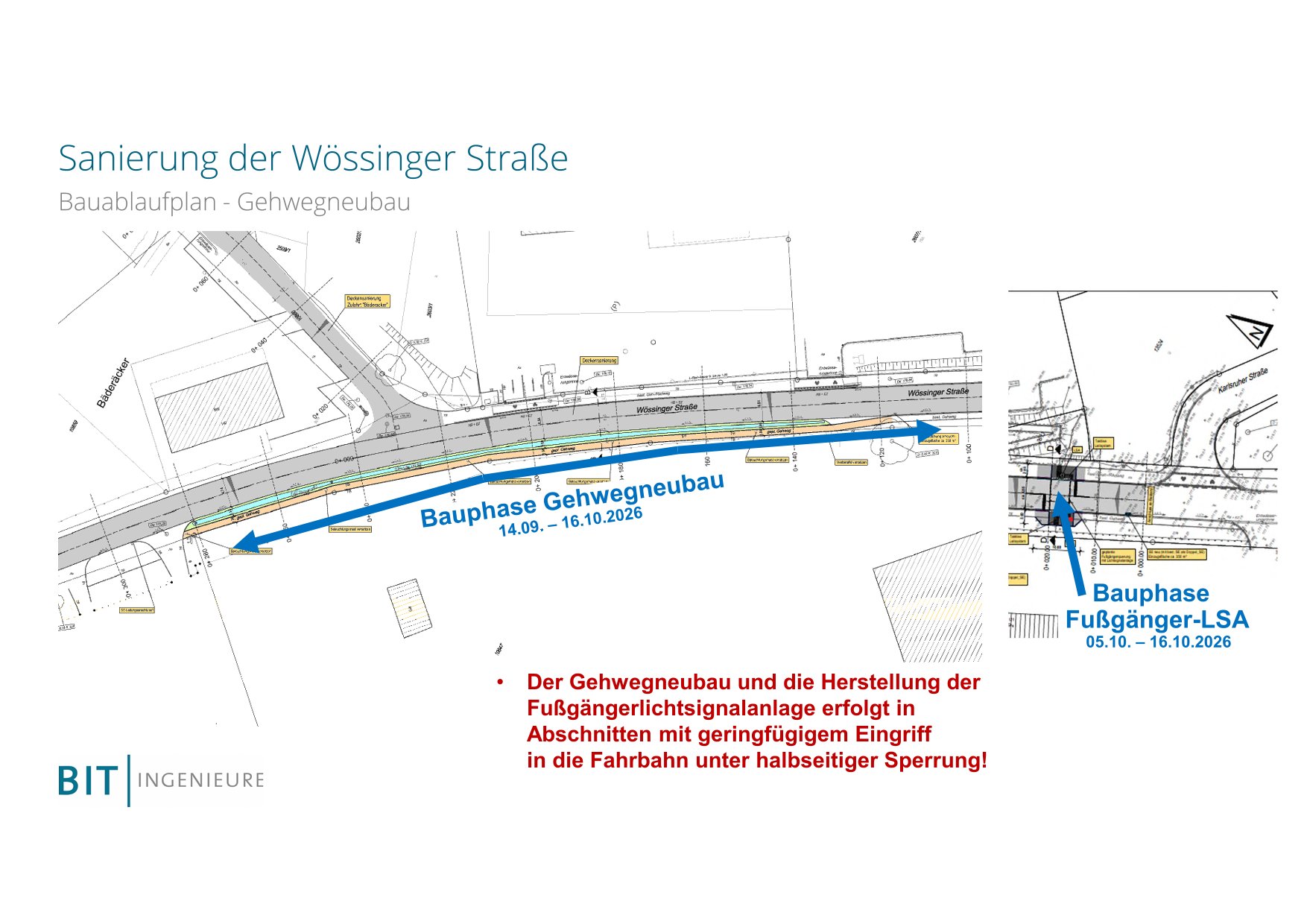

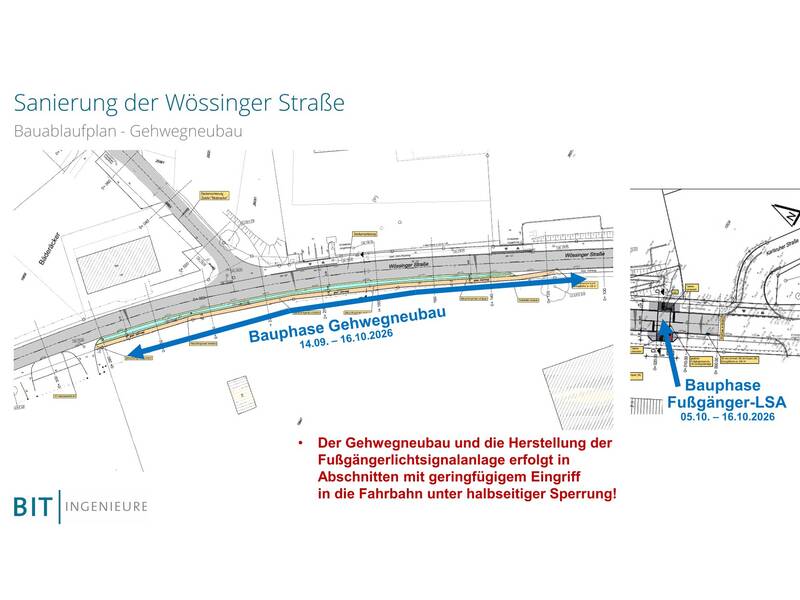

Der Bauablaufplan zur Sanierung der Wössinger Straße zeigt die Bauphasen für den Gehwegbau vom 14.09. bis 16.10.2026 und die Errichtung der Fußgänger-Lichtsignalanlage vom 05.10. bis 16.10.2026, jeweils unter teilweiser Sperrung der Fahrbahn.
© Gemeinde Walzbachtal

Der Gehweg entlang der Lebensmittelmärkte wird voraussichtlich während der ganzen Bauzeit benutzbar sein. Wir bitten alle Radfahrer, abzusteigen und die Räder zu schieben, zur Sicherheit aller Verkehrsteilnehmer, die den Weg benutzen!

Das Parken wird in jeder Bauphase je nach Anfahrtsmöglichkeit entweder über die „Lidl-Auffahrt“ oder die „REWE-Auffahrt“ möglich sein.

Anlieger des Hofladens Unterweger sind freitags und samstags während der Öffnungszeiten frei.

Die Feldwege sind zu keiner Zeit als Ausweichstrecke zu benutzen, weil sie im Notfall als Anfahrtsweg für die Feuerwehr und den Notdienst dienen müssen.

Gegenverkehr würde zu vermeidbaren zeitlichen Verzögerungen führen. Das Ordnungsamt der Gemeinde wird daher Kontrollen durchführen und Verstöße ahnden.

In den Bauphasen B und C vom 17.08. bis 30.08.2026 kann der Wertstoffhof / Baubetriebshof nicht angefahren werden!

Ab Montag, 31. August 2026, ist der Wertstoffhof wieder regulär geöffnet und von Jöhlingen anfahrbar.

Eine Zufahrt zu den Lebensmittelmärkten ist in diesem Zeitraum nur von Wössingen her über die Wössinger Straße /Einfahrt Rewe) möglich.

Eine großräumige Umleitung ist bereits ausgeschildert.

Ab dem 31.08. werden die Arbeiten im Bauabschnitt A fortgeführt. Somit können die Lebensmittelmärkte wieder nur über die „Lidl Auffahrt“  von Jöhlingen kommend angefahren werden.

Anlieger des Hofladens Unterweger können bis Ende der Baumaßnahme den Einbahnstraßenring des Heckerweges benutzen.


Baustellen-Update 18.08.2026

Aktuelle Baustelleninformationen zur Wössinger Straße

Im Zuge der laufenden Sanierungsarbeiten in der Wössinger Straße gibt es ab sofort Änderungen bei der Verkehrsführung:

Zufahrt zu Lebensmittelmärkten und TV Wössingen

  • Seit dem 17. August 2026 sind die Lebensmittelmärkte Lidl und REWE sowie der TV Wössingen ausschließlich aus Richtung Ortsmitte Wössingen erreichbar.

Zufahrt zum Hofladen Unterweger

  • Der Hofladen Unterweger ist ab sofort über einen eingerichteten Einbahnstraßenring erreichbar. Die Zufahrt erfolgt über die verlängerte Bruchsaler Straße und den Heckerweg.
  • Dieser Einbahnstraßenring ist ausschließlich für die Zufahrt zum Hofladen Unterweger vorgesehen.

Bitte beachten Sie folgende Sperrungen:

  • Der Heckerweg ist ab der Unterführung in Richtung Jöhlingen gesperrt.
  • Die verlängerte Bäderstraße ist an der Einmündung zum Heckerweg ebenfalls gesperrt.

Wertstoffhof / Baubetriebshof

  • Der Wertstoffhof beziehungsweise Baubetriebshof bleibt von Montag, 24. August, bis einschließlich Samstag, 29. August 2026, geschlossen. In diesem Zeitraum ist keine Zufahrt zum Wertstoffhof beziehungsweise Baubetriebshof möglich.
Das Bild zeigt den Text "HIER INVESTIERT DEUTSCHLAND", begleitet von einem schwarz-rot-goldenen Streifen und dem Hinweis, dass die Finanzierung aus Mitteln des Sondervermögens „Infrastruktur und Klimaneutralität“ des Bundes erfolgt.
© Bundesregierung
